토목 현장 개설 준비 (인허가, 가설사무실, 안전교육)

bujamoney2 2026. 8. 13. 17:14

목차


    토목현장 개설이라고 하면 다들 첫 삽을 뜨는 순간만 떠올리시는데, 사실 그 전에 해야 할 일이 훨씬 많습니다. 26년 넘게 산업단지와 택지조성 현장을 다니면서 느낀 게 하나 있다면, 착공 전 준비를 얼마나 꼼꼼히 했느냐가 이후 몇 달, 심하면 공사 전체 기간의 분위기를 좌우한다는 겁니다. 오늘은 제가 현장을 개설할 때마다 실제로 챙겼던 인허가, 가설사무실, 진출입로, 안전교육 준비 과정을 순서대로 풀어보겠습니다.

    착공 전 인허가, 서류만 믿으면 안 되는 이유

    공사를 시작하려면 관할 관청에 착공신고(공사를 시작한다고 알리는 행정 절차)부터 해야 합니다. 여기에 더해 일정 규모 이상의 현장, 예를 들면 깊이 10m가 넘는 굴착공사나 지간이 긴 교량공사 같은 경우에는 유해위험방지계획서(공사 중 발생할 수 있는 위험요소와 대책을 미리 심사받는 서류)를 별도로 제출해야 합니다. 다만 이건 모든 현장에 해당하는 건 아니고, 법령상 정해진 규모 기준을 넘는 공사만 대상이라 착공 초기에 우리 현장이 대상인지부터 확인하는 게 우선입니다. 이와 별개로 건설기술 진흥법에 따라 안전관리계획서(공사 전반의 안전관리 방침과 위험요소별 대응계획을 담은 서류)도 챙겨야 하는데, 이건 유해위험방지계획서와 대상 기준도 다르고 제출처도 달라서 혼동하기 쉽습니다. 저는 예전에 이 계획서 제출 시기를 착공일 코앞으로 미뤘다가, 보완 요청이 두 번이나 나와서 실제 착공이 열흘 가까이 늦어진 적이 있습니다. 그 뒤로는 우리 현장이 어떤 서류의 대상인지부터 설계도서 확정 단계에서 미리 확인하는 습관이 생겼어요. 개인적인 생각으로는, 산업안전보건법에 따른 서류와 건설기술 진흥법에 따른 서류가 다루는 내용이 상당 부분 겹치는데도 따로따로 작성해야 하다 보니 현장 입장에서는 이중으로 손이 가는 게 사실입니다. 두 법 체계의 안전 서류를 통합해서 관리할 수 있다면 실무자들의 행정 부담이 훨씬 줄어들지 않을까 싶습니다.

    가설사무실, 위치 하나로 현장 동선이 바뀐다

    가설사무실은 그냥 컨테이너 몇 동 놓는 문제가 아닙니다. 진출입로와의 거리, 굴착 예정 구간과의 이격거리, 향후 공정이 진행되면서 사무실을 옮겨야 할 가능성까지 미리 그려봐야 해요. LH 발주 택지조성 현장에서는 부지가 워낙 넓다 보니, 사무실을 공구 경계선 근처에 잘못 앉혔다가 나중에 토공 작업 동선과 겹쳐서 통째로 이설한 경우도 봤습니다. 처음 자리를 잡을 때 전체 공정표를 한 번 훑어보는 게 나중에 훨씬 덜 고생하는 길입니다. 그리고 가장 늦게 들어올 블럭에 위치를 정하는 것이 좋겠지요.

    설치할 때 의외로 놓치기 쉬운 게 바닥 다짐입니다. 토목공사는 보통 공사기간이 3년을 넘어가는데, 바닥을 롤러로 제대로 다지지 않고 가설 사무실을 시공하면 시간이 지나면서 바닥이 갈라지는 경우가 많습니다. 처음 자리 잡을 때 다짐을 한 번 제대로 해두는 게, 나중에 바닥 재시공하는 것보다 훨씬 손이 덜 갑니다. 그리고 태풍철에 사무실 지붕이 날아간 적이 있습니다. 지붕이 날아가지 않도록, 철선으로 앞쪽 기초부터 천정을 지나 뒤쪽까지 이어서 고정해주는 것도 현장에서 꼭 챙기는 부분입니다. 사소해 보여도 이 두 가지를 챙기고 안 챙기고에 따라 3년 뒤 사무실 상태가 확연히 다릅니다.

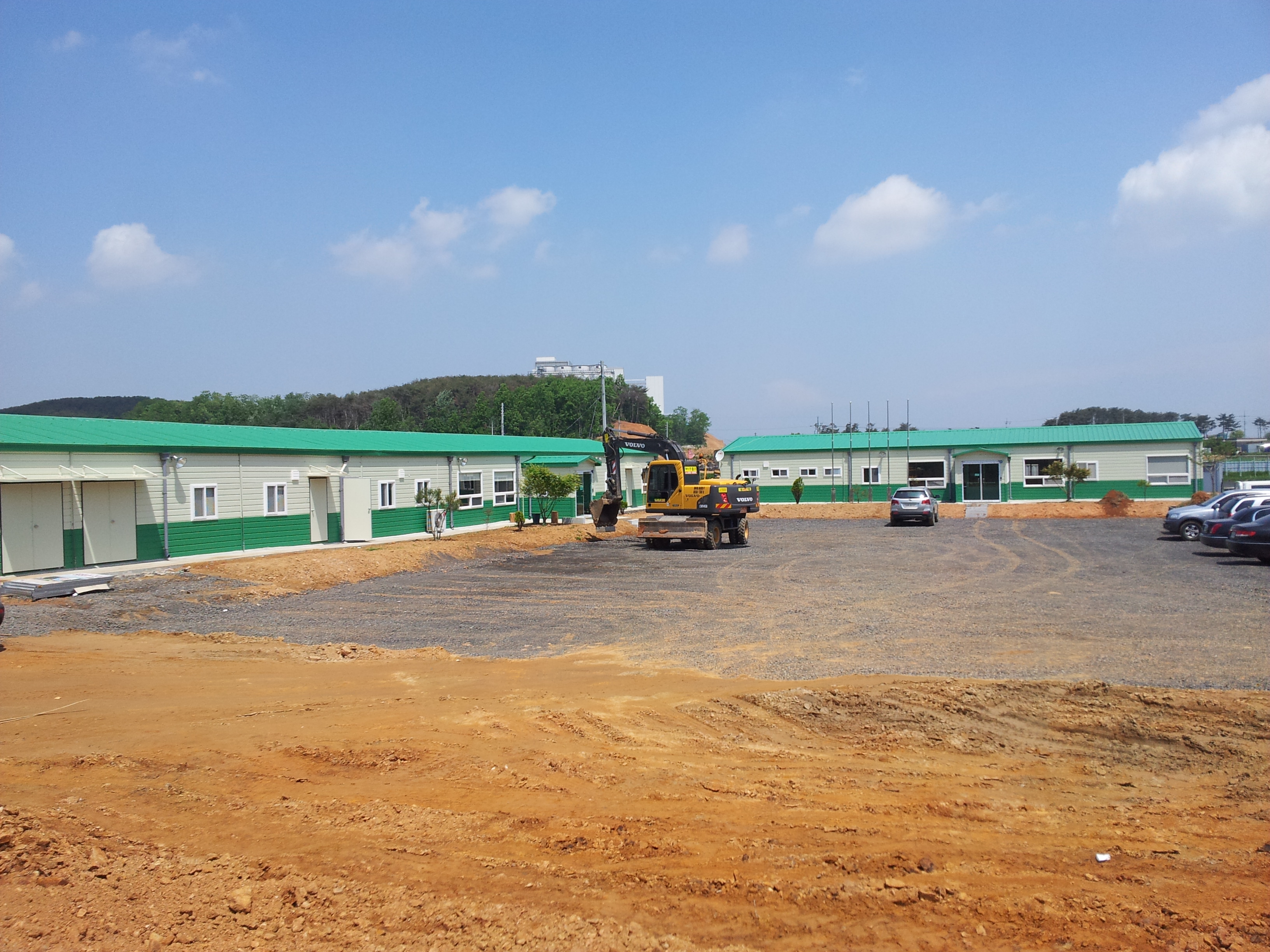

    가설사무실 및 주차장 골재 포설 작업

    가설도로와 진출입로, 민원의 절반은 여기서 시작된다

    현장에 들어오고 나가는 길, 그러니까 진출입로를 어디에 낼지도 착공 전에 확정해야 할 항목입니다. 특히 인근에 주거지나 기존 도로가 있는 현장이라면, 덤프트럭이 지나가면서 흙을 흘리고 다니는 것만으로도 민원이 쌓입니다. 착공 전에 비산먼지 발생사업 신고와 특정공사 사전신고를 관할 지자체에 미리 해두는 것도 빠뜨리면 안 되는 절차입니다. 신고를 해둬야 세륜기 같은 저감시설을 통해서만 차량이 진출입하도록 정식으로 관리할 근거가 생기고, 나중에 민원이 들어왔을 때도 대응이 훨씬 수월해집니다. 저는 세륜시설(바퀴에 묻은 흙을 씻어내는 설비)을 진출입로 초입에 반드시 설치하고, 도로 청소 담당을 아예 정해두는 편입니다. 사소해 보여도 착공 초기 민원이 줄면 그 뒤 공정 전체가 훨씬 수월하게 돌아갑니다.

    현장 안전교육, 형식이 아니라 습관으로

    신규로 투입되는 근로자는 채용 시 교육을, 기존 인원은 정기적으로 안전교육을 받아야 합니다. 서류상 이수 확인만 하고 넘어가는 현장도 있지만, 저는 개인적으로 첫 출근한 인원과는 짧게라도 현장을 같이 돌면서 위험 구간을 직접 짚어주는 걸 원칙으로 삼고 있습니다.

    제가 신입 시절 현장소장님께 들었던 말이 있습니다. "토목공사에서 제일 중요한 건 지금 니가 하고 있는 측량과 양수 작업이다. 제일 기본 이거든." 옛날에는 시공만 신경써도 되는 시절이 있었는데 지금은 안전교육이 최고라고 생각합니다. 화려한 게 아니라 기본을 챙기는 쪽이 결국 사고를 줄입니다.

    그리고 개인적으로는 안전교육 못지않게 중요한 게 시공 전에 미리 하는 위험성평가라고 생각합니다. 작업을 시작하기 전에 어떤 위험 요인이 있는지 짚어보는 절차인데, 이걸 서류로만 남겨두면 의미가 없습니다. 저는 위험성평가에서 뽑아낸 위험 요인을 아침 TBM(작업 시작 전 짧게 모여 그날 작업 내용과 위험사항을 공유하는 시간)때 근로자들에게 꼭 전파하는 걸 가장 중요하게 챙깁니다. 아무리 좋은 평가서를 만들어도 그날 작업할 사람들 귀에 들어가지 않으면 소용이 없거든요.

    고용노동부 산업안전보건기준 자료를 보면 교육 미이수 상태에서의 작업 배치 자체를 제한하고 있는데, 이 부분을 현장소장이 직접 챙기지 않으면 서류로만 남고 실제 인식은 따라오지 않는 경우가 많습니다.

    착공 전 체크리스트로 한 번에 정리하기

    개설 준비 과정에서 놓치기 쉬운 항목들을 표로 정리해봤습니다. 현장 규모에 따라 항목은 조금씩 달라지지만, 골자는 비슷합니다.

    구분 주요 확인 사항 비고
    인허가 착공신고, 대상 여부 확인 후 유해위험방지계획서·안전관리계획서 제출 즉시 대상 기준 검토
    가설사무실 위치, 이격거리, 바닥 다짐, 태풍 대비 철선 고정 장기 현장은 반영구 구조물로 취급
    진출입로 세륜시설, 도로 청소 담당 민원 예방 핵심
    안전교육 신규채용 교육, 정기교육 이수, 위험성 평가, TBM 서류와 실제 인식 병행 확인

    결국 착공 전 준비는 화려한 기술보다 기본을 얼마나 놓치지 않았느냐의 문제입니다. 인허가 서류 하나, 사무실 자리 하나, 진출입로 세륜시설 하나가 사소해 보여도, 이런 것들이 쌓여서 공정 초반의 분위기를 만듭니다. 다음 글에서는 착공 직후 가장 먼저 시작되는 측량 실무를 다뤄보겠습니다.
